辽宁大学2026年统筹工程类第三批项目02包:蒲河校区部分楼宇采暖改造工程,于7月16日开工,8月20日竣工,10月12日验收合格。此项目对蒲河校区博雅楼、博文楼、励行楼、图书馆、A1-A2、A2-A3连廊学生宿舍等楼宇采暖系统进行整体改造。
施工内容包括:博文楼拆除原有钢质采暖管道及附件983.85米、更换进口PERT-2型管道及保温层共计1025.22米、安装大通量采暖阀门及法兰19个、制作安装树脂检修井盖10套;励行楼拆除原有采暖管道及附件676.9米、更换进口PERT-2型管道及保温层共计696米、安装大通量采暖阀门及法兰70个、制作安装树脂检修井盖10套;图书馆拆除原有钢质采暖管道及附件659.7米、更换进口PERT-2型管道及保温层共计580.8米、安装大通量采暖阀门及法兰52个、制作安装树脂检修井盖10套、管道管墩砌筑10.95立方米;博雅楼安装优质铸铁散热器335组、安装PP-R采暖管1651.5米、安装大通量采暖阀门376个;A1-A2、A2-A3连廊学生宿舍安装优质铸铁散热器96组、更新PP-R采暖管334米;并对部分楼宇采暖地沟进行修缮砌筑、零星管道改造、试水打压等。
本次供暖系统高效改造,契合国家“双碳”战略部署。蒲河校区部分楼宇采暖改造工程,既是一项技术提质工程,更是惠及全体师生的民生工程、助力学校基础设施提档升级的重点工程。项目建设全过程优先选用环保建材,落实绿色施工管理要求,深化可持续发展理念落地与多方协同,持续赋能绿色校园建设。项目通过科学化、系统化改造,同步实现硬件设施升级、运行成本节约、运维管理优化、低碳绿色发展多重成效,为学校基础设施可持续发展筑牢坚实根基。
承建单位:辽宁森朗建筑工程有限公司;后勤工作处项目联系人:张时维,联系电话13342280997。

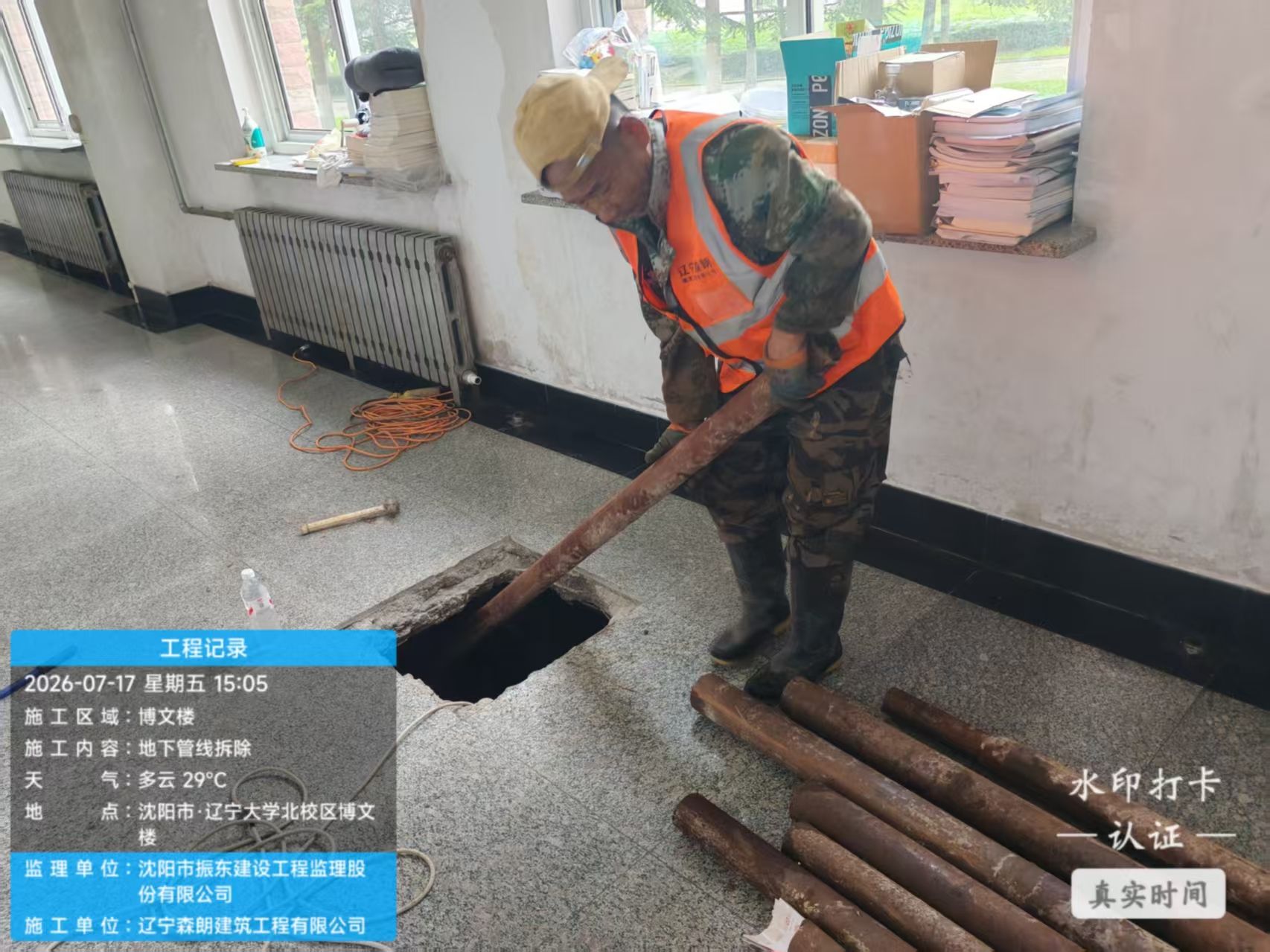

图为博文楼地下老旧采暖管线拆除作业

图为博文楼地下PERT-2型管道熔接作业

图为图书馆地下管线支墩砌筑作业

图为图书馆地下PERT-2型管道熔接作业

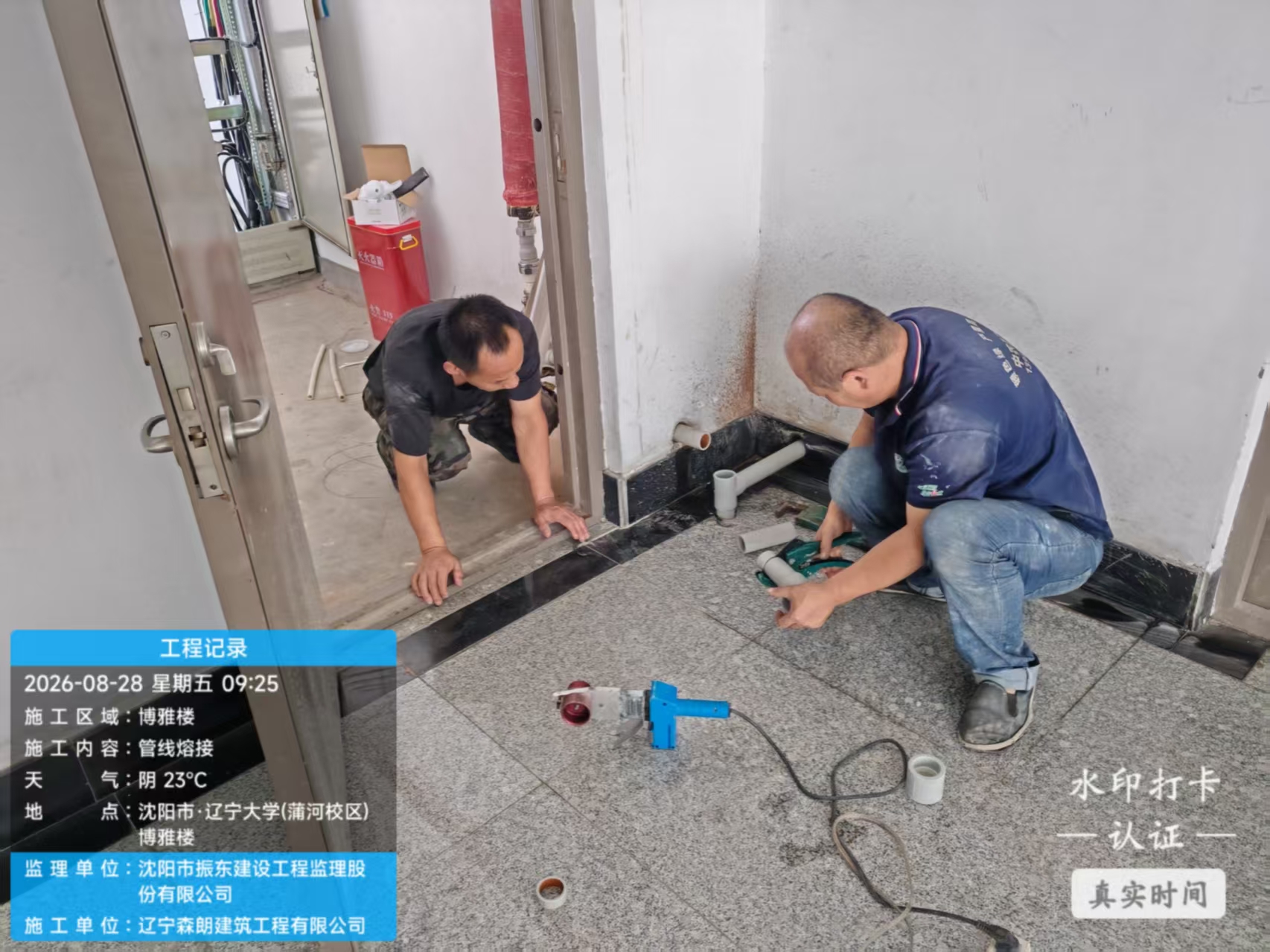

图为博雅楼地上PP-R型管道熔接作业

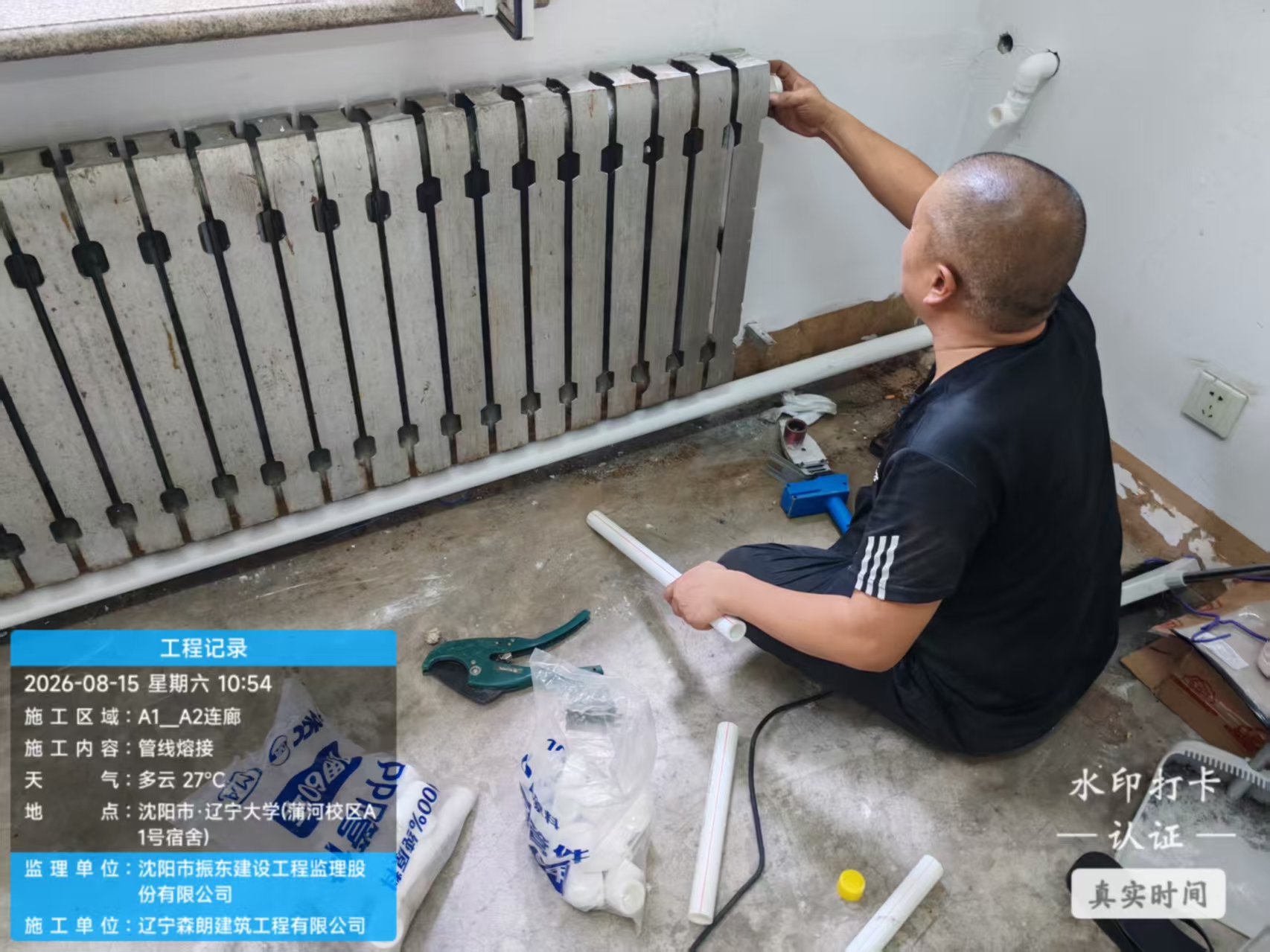

图为A1-A2连廊宿舍地上PP-R型管道熔接作业

图为A2-A3连廊宿舍地下PERT-2型管道熔接作业

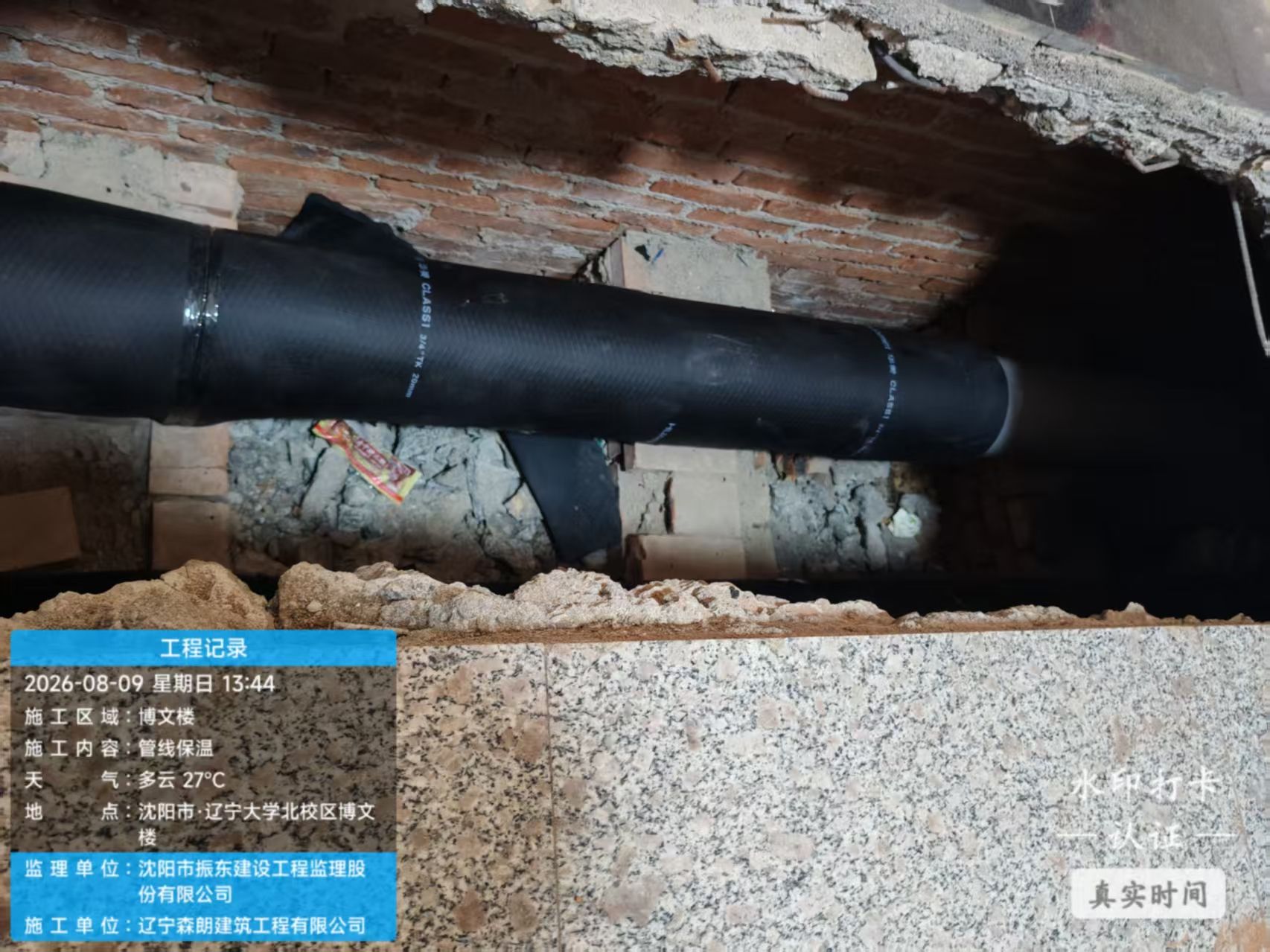

图为主供暖管线保温效果

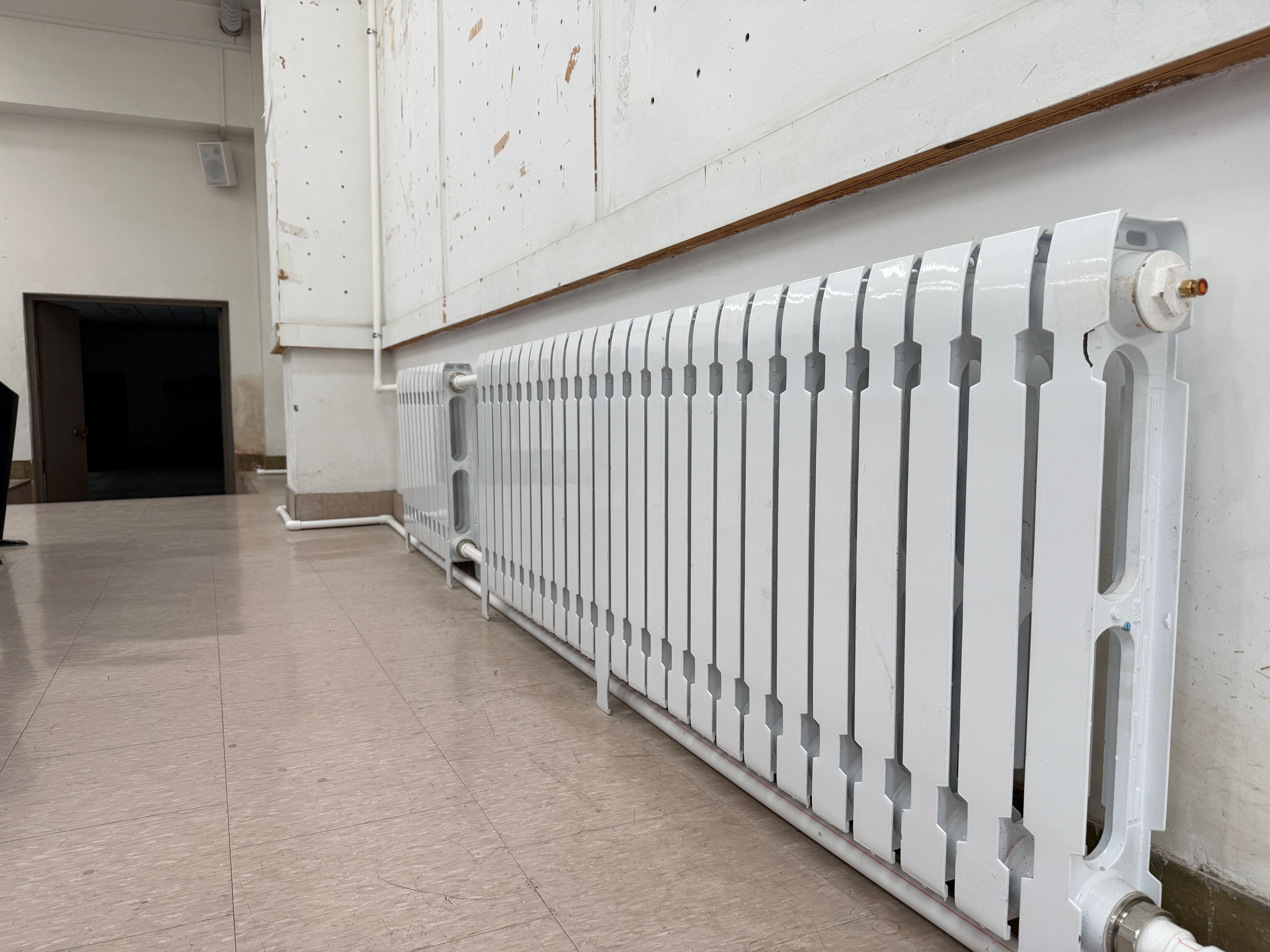

图为蒲河校区部分楼宇采暖改造工程竣工效果一

图为蒲河校区部分楼宇采暖改造工程竣工效果二
辽宁大学后勤工作处
2026年10月13日
