辽宁大学蒲河校区电力增容工程竣工验收合格

发布时间:2026-09-23  点击:

辽宁大学电力增容改造项目-10KV辽宁大学蒲河校区电力增容工程,于7月24日开工,9月22日竣工。9月23日学校后勤工作处根据项目实际完成情况,组织设计、监理、施工等相关单位组成验收小组,完成现场实体核查、资料审查、通电试验等验收环节。经召开验收会议评审,项目顺利通过竣工验收,工程质量合格。

本项目依据国网沈阳供电公司下发的《辽宁大学蒲河校区10kV高压供电方案》(方案编号202504164022),采用单回路电源设计,将原有生活区变电所独立计量,新建容量为8000kVA的生活区变电所,电源取自66kV核心变电站10kV心义线心义环网箱,规划10kV线路为蒲河校区供电。

施工内容包括:敷设外线10kV高压电力电缆4397米、0.4kV低压电力电缆9290米、楼内电缆19293米、控制电缆540米;新砌筑混凝土及砖混结构电缆井共98座;开凿砌筑10kV电缆排管沟1554米、0.4kV电缆排管沟2028米;更新蒲河校区原有中心变电所及所有箱变内超期使用的高低压设备、变压器及附属电气设备;新建3座630KVA室外箱变、1座250KVA室外箱变;主要建筑布设双回路自动切换电源;在学生公寓楼内保留原有配电箱和照明插座回路,从原有配电箱内新增2.5平方空调专线96075米以满足空调设备正常使用、安装国标插座和漏保各3061个;同步建设电力监控系统,达到无人值守标准;竣工前修复因施工导致的地面等。

本工程是辽宁大学电力增容改造项目的重要子项,针对蒲河校区原有供电容量不足、供电保障能力有限等问题实施升级改造。项目实施期间,后勤工作处统筹协调施工组织,合理排布施工作业窗口,最大限度降低停电施工对教学、科研与师生日常生活的影响;参建各方严格遵守电力工程施工规范,落实安全生产管控,严把设备进场、隐蔽工程、工序验收关口,有序完成10kV配电线路敷设、高低压柜安装、变压器扩容、继电保护调试、配套电缆及附属设施建设等全部合同及设计内容。施工全过程安全可控,未发生安全责任事故。验收组现场踏勘了工程实体,严格核查竣工图纸、设备试验报告、隐蔽工程记录、质量评定等全套竣工资料,逐项核验电气设备运行参数并确认工程实体建设完整,技术资料齐全规范,各项指标满足设计文件、电力行业规范及校园供电使用要求。

项目完工后将显著提升蒲河校区供电容量与供电可靠性,优化校园电网结构,有效满足学校新建楼宇、实验室、数智化设备等新增用电需求,学校举办重要活动无需再雇用发电车保电,为学校教学科研、人才培养等各项事业稳定运行提供坚实电力保障。下一步,学校将督促施工单位做好工程移交、竣工档案归档,落实质保期运维责任,持续做好校园电力设施巡检维护工作。

施工单位:中铁电气化局集团有限公司;后勤工作处项目联系人:赵利波13840578337。

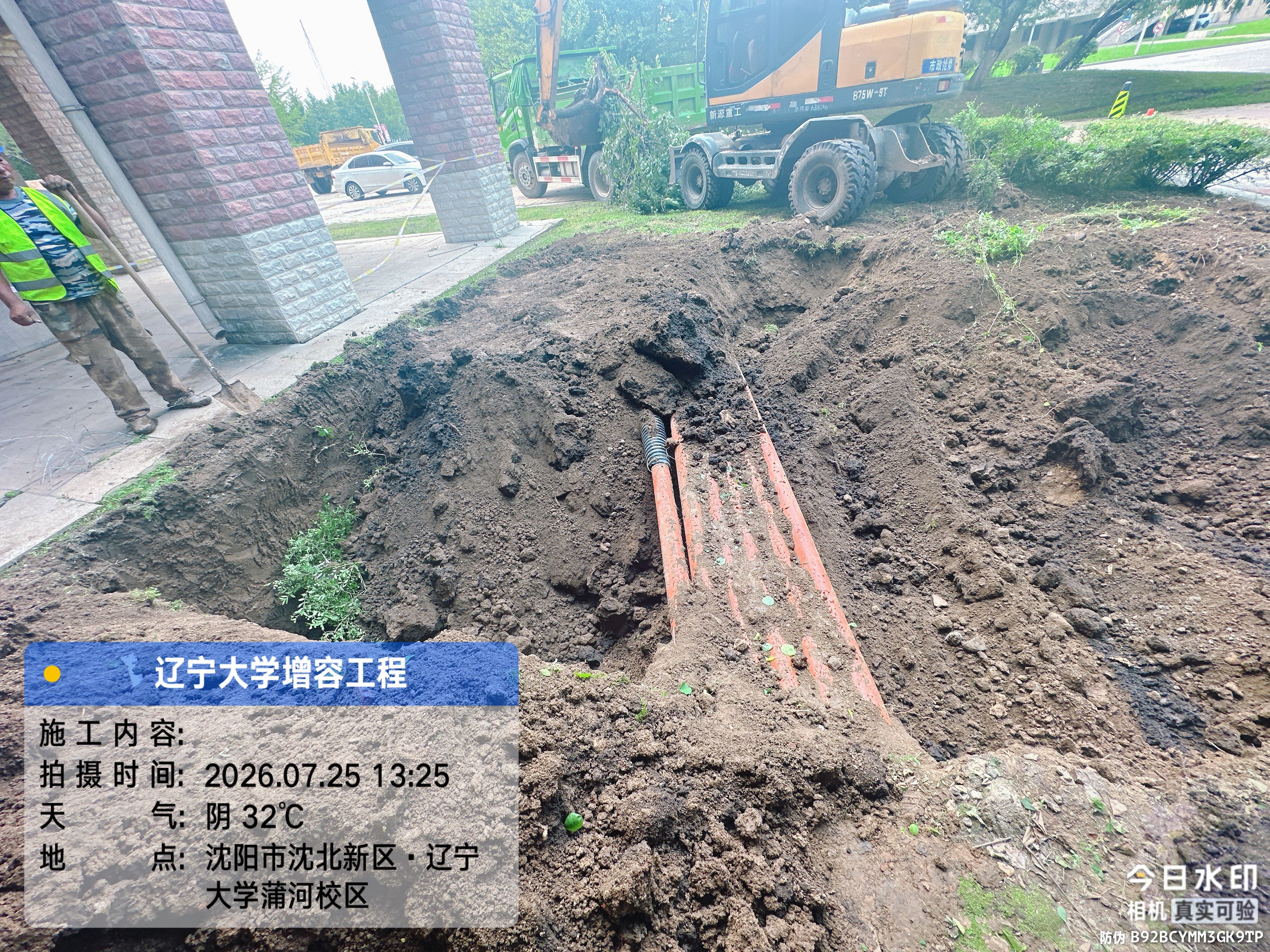

图为蒲河校区入户主电缆挖掘作业

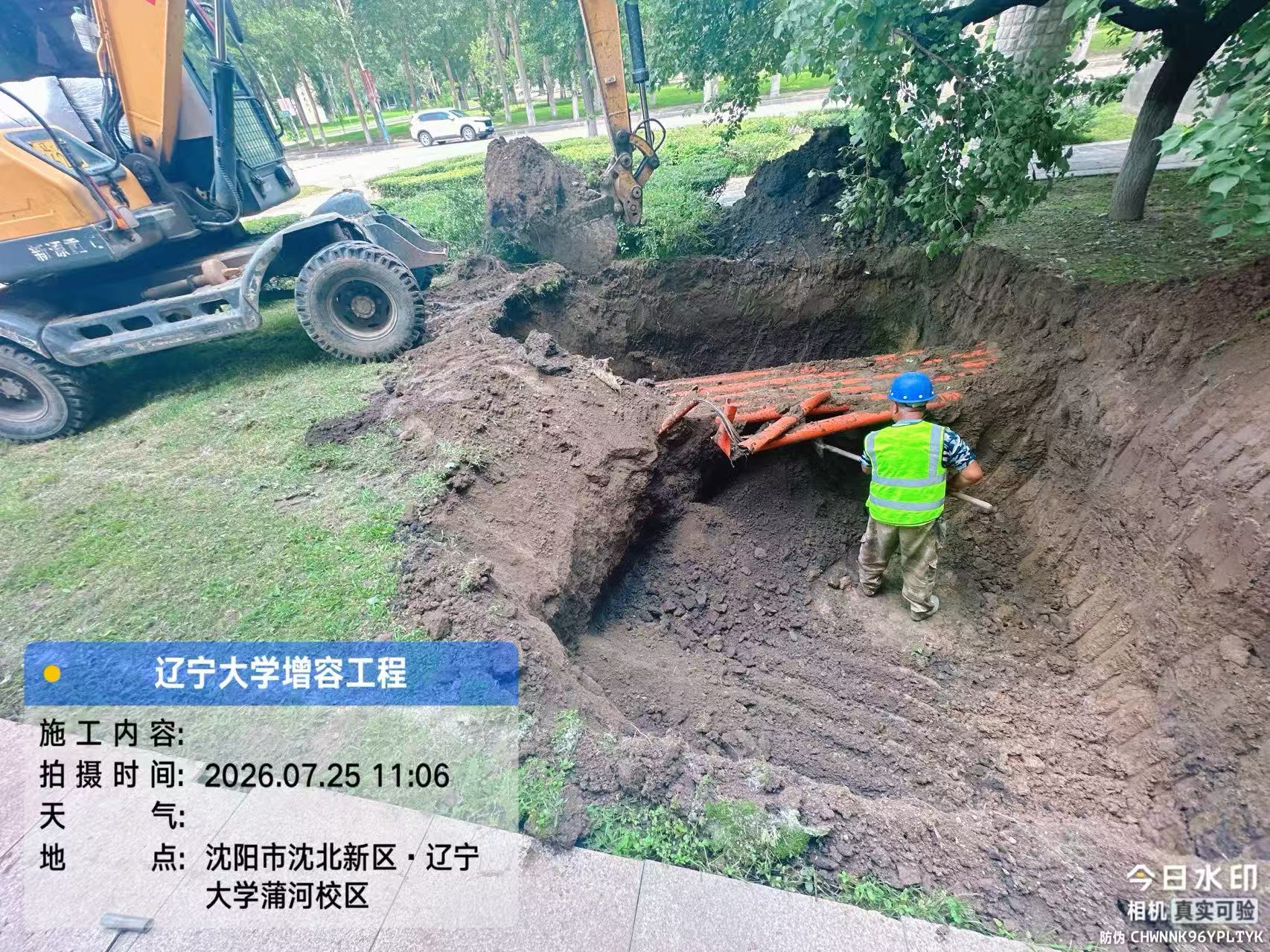

图为蒲河校区入户主电缆穿线链接作业

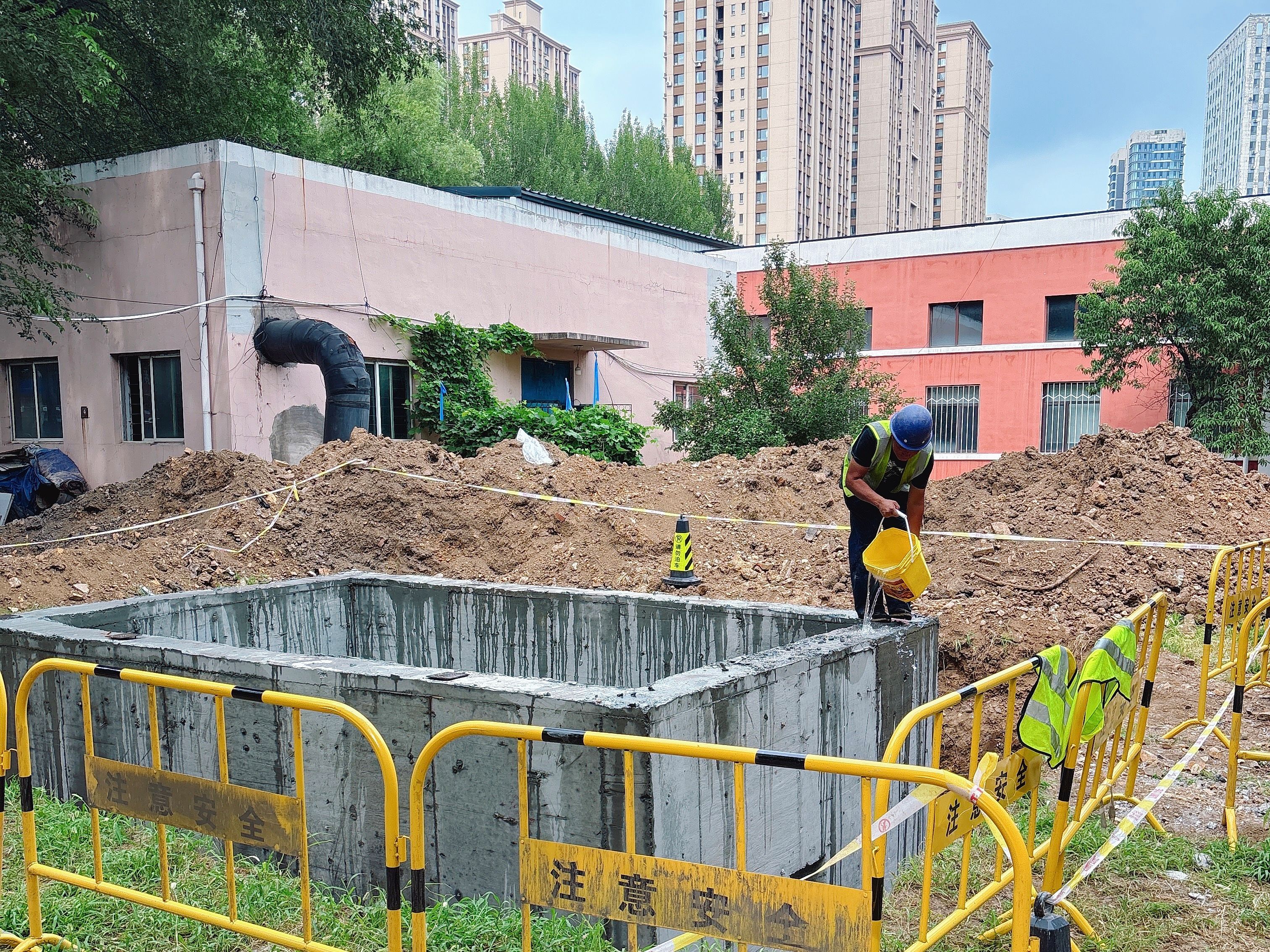

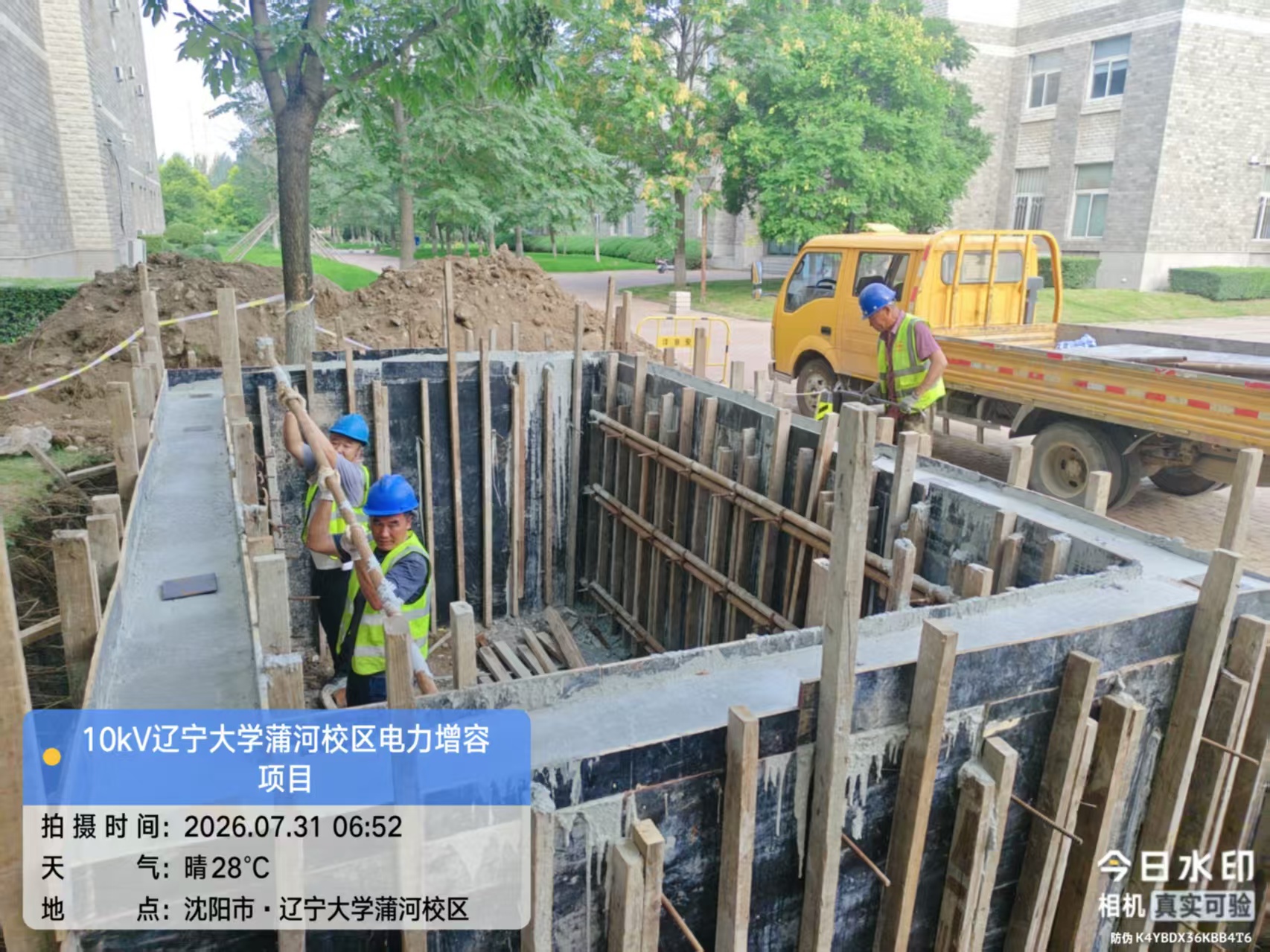

图为蒲河校区办公教学区630KVA室外箱变基础搭建作业

图为蒲河校区学生宿舍2.5平方空调专线敷设作业

图为蒲河校区生活区630KVA室外箱变基础砌筑作业

图为蒲河校区变电所智能电控设备吊装作业

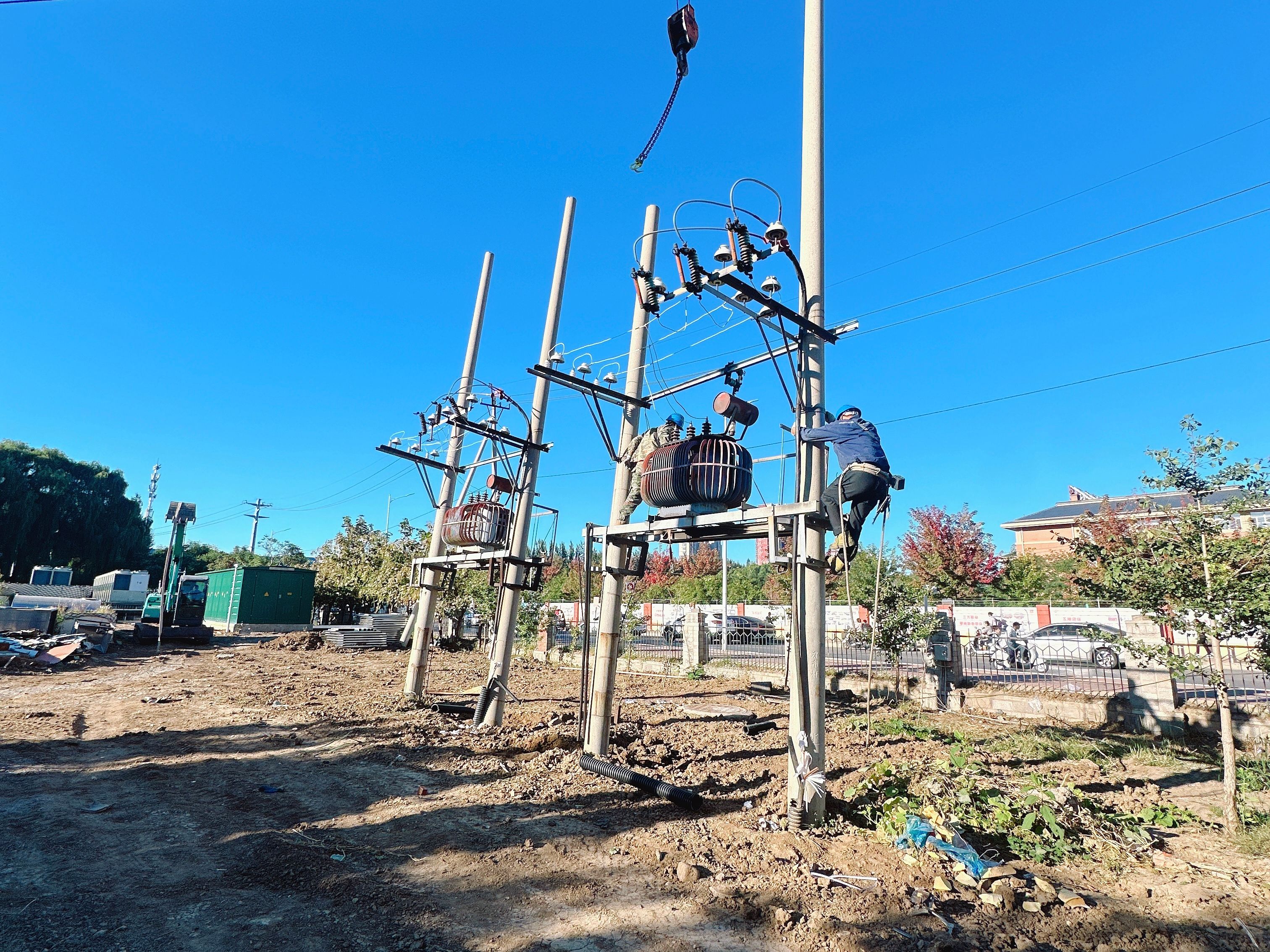

图为蒲河校区校园红线外电源接入作业

图为蒲河校区变电所智能电控设备穿线调试作业

图为蒲河校区南侧废弃电线杆拆除作业

图为后勤工作处领导班子前往项目施工现场调研检查

图为国网沈北新区供电公司到蒲河校区进行初步验收现场

图为后勤工作处组织召开蒲河校区电力增容工程竣工验收会

图为蒲河校区电力增容工程630KVA室外箱变竣工效果

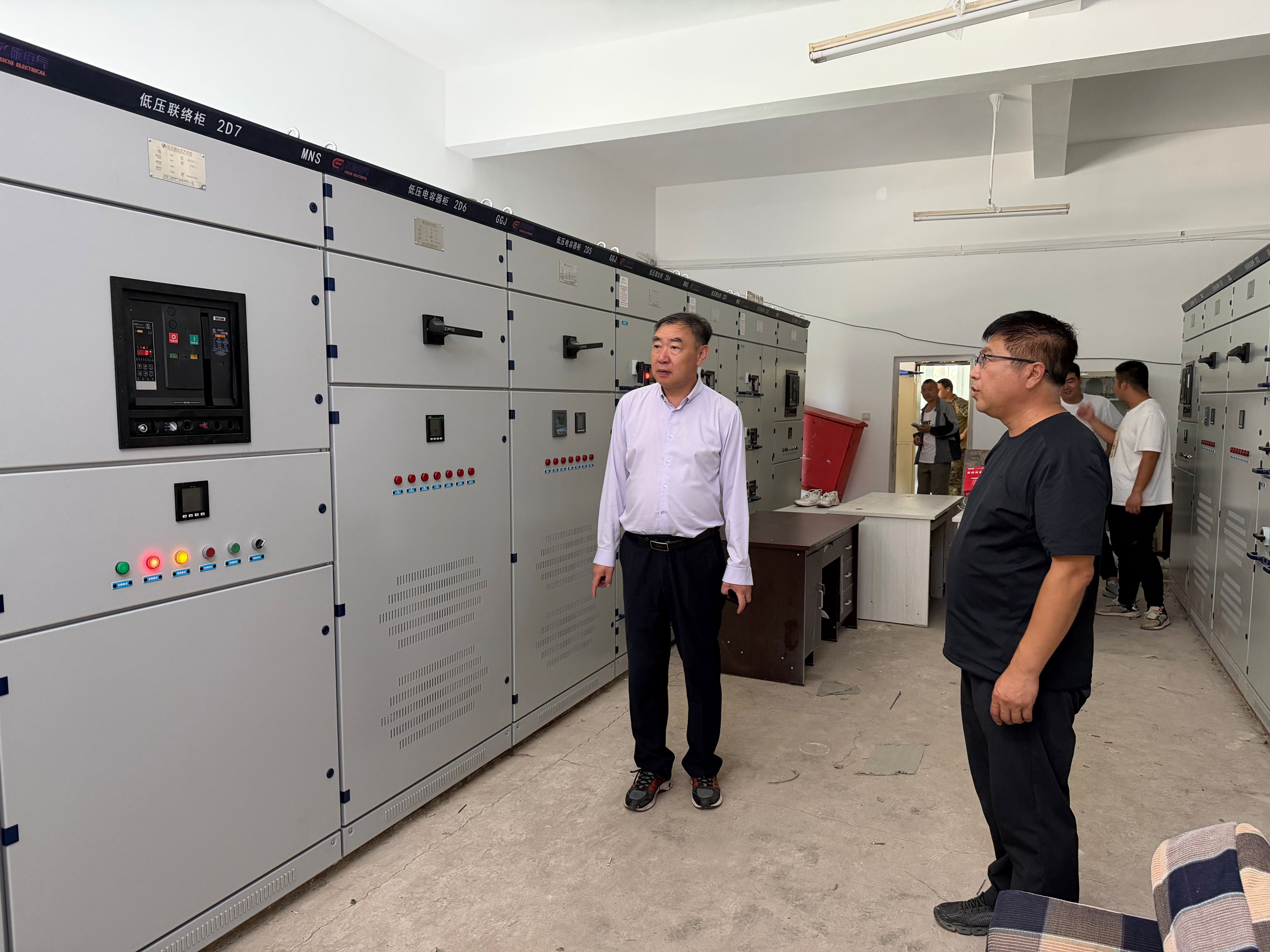

图为蒲河校区电力增容工程智能电控柜竣工效果

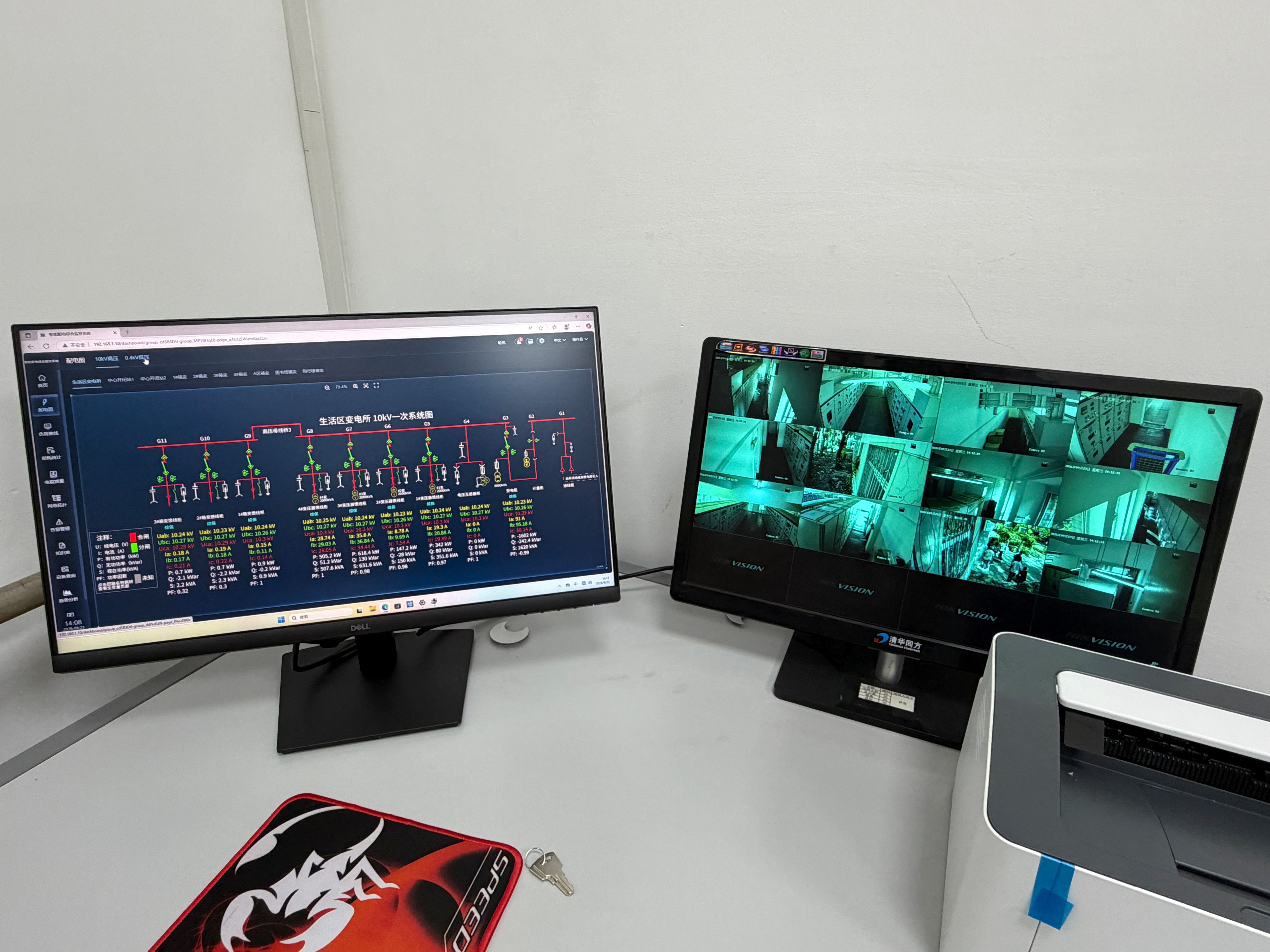

图为蒲河校区数智化电力监控系统运行效果

辽宁大学后勤工作处

2026年9月23日
