崇山校区溯源楼生命学院实验室电力增容改造工程竣工验收合格

发布时间:2025-09-23  点击:次

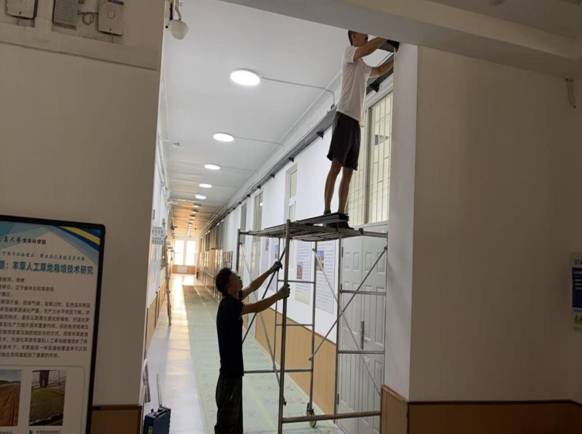

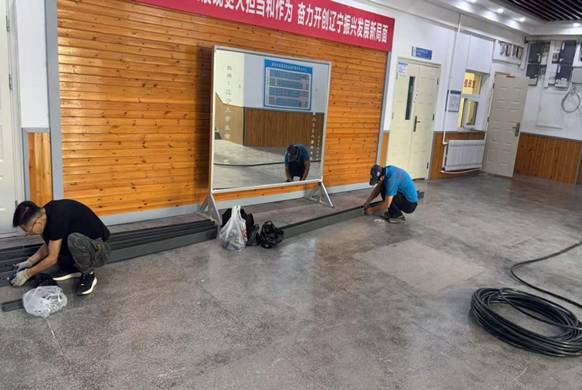

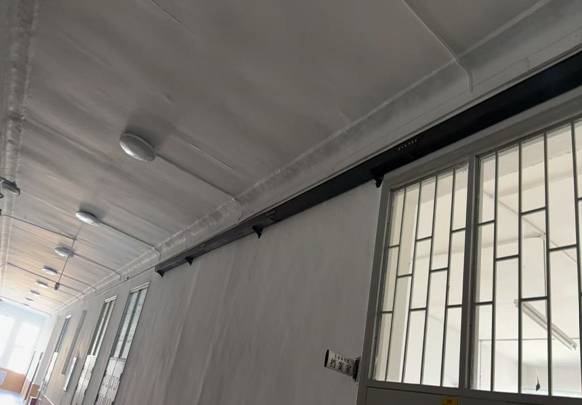

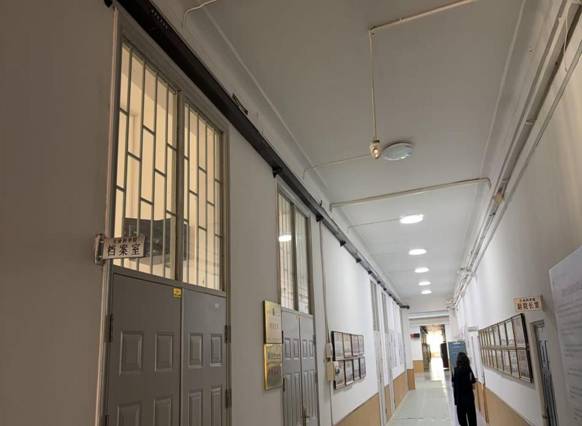

崇山校区溯源楼生命学院实验室电力增容改造工程,于7月25日开工,8月8日竣工,8月22日验收合格。项目施工内容主要包括:敷设进户电缆(YJY4X150+1X95)15米,敷设分支电缆(YJY4X70+1X35)35米、(YJY4X25+1X16)82米,安装钢制桥架、配电柜、塑料槽板及开关插座,完成电力系统调试等。

该项目的实施有效改善了实验室电力供应状况,为高耗能、高精度实验设备运行提供了稳定、安全的电力保障。

承建单位:北京天脉通达建设有限公司;后勤工作处项目联系人:刘刚,联系电话13940211598。
